鋁合金模板的優點
1、重量輕,每平方米重量不足19Kg。
2、鋁合金建筑模板強度高、精度高,板面拼縫少。
3、施工方便,鋁合金建筑模板組裝方便,可以由人工拼裝,或者拼裝成片后整體由機械吊裝。
4、規范施工,周轉次數高,正常使用可達到300次。

5、應用范圍廣。鋁合金建筑模板墻體模板、水平樓板、柱、梁、爬模等模板的使用。
6、混凝土表面質量平整光滑,可達到飾面或清水混凝土的效果。
7、建筑工期短,比一般模板施工快2~3倍。
8、承載力大,鋁合金模板每平方可承載30KN。
9、回收價值高。鋁合金建筑模板殘值高,均攤成本優勢明顯。
前期施工準備
充分的前期施工準備是保證正常施工生產的前提,同時也是確保施工質量的基礎。
施工所用的配模圖

定型小塊板的堆放,“B”代表樓板。
定型小塊墻板的分類處,一般在邊框上含有字母“W”代表是墻板,“E”代表是梁底。鋁合金厚4-8mm,尺寸定型化,圖中398mm*1198mm。

“墊片”,起到加厚的作用。當銷釘與鐵片鎖緊構配件時,而不能起到鎖緊的功能時,可以加厚墊片,達到鎖緊功能。
勞動力準備
鋁模板工程施工,早在十年前,香港地區已經開始運用,作業人員無須太多的木工操作基礎,對工人的經驗要求不高,上手較快,經現場指導后,基本上搭設兩到三個樓面后,就能很好的操作。一般可將一層樓面分為幾個單位,每個單位由幾名人員組成。例如:廣州文沖萬科可分6個單位,每個單位5人即可。
施工場地準備
現場應堆放整齊,墻板和樓板要分開,方便材料的運輸。
施工器具
總體施工工藝流程:
支墻模板→支梁底梁旁→安裝C槽→安裝龍骨→頂板拼裝→加固→澆筑混凝土→拆模、下一循環

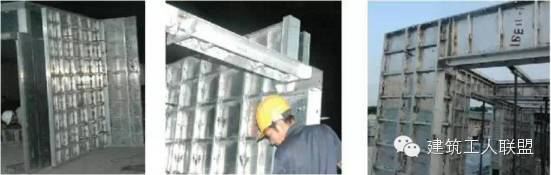

1、墻柱鋁模板施工工藝流程

2、結構梁支模施工工藝流程
3、結構板板支模施工工藝流程
質量標準
1、模板及其支架應根據工程結構形式、荷載大小、地基土類別、施工設備和材料供應等條件進行設計。模板及其支架應具有足夠的承載力、剛度和穩定性,能可靠地承受混凝土的重量、側壓力以及施工荷載。
2、在澆筑混凝土之前,應對模板工程進行驗收。
3、模板及其支架撤除的順序及安全措施應按施工技術方案執行。
注:拆模順序與一般木模順序不同

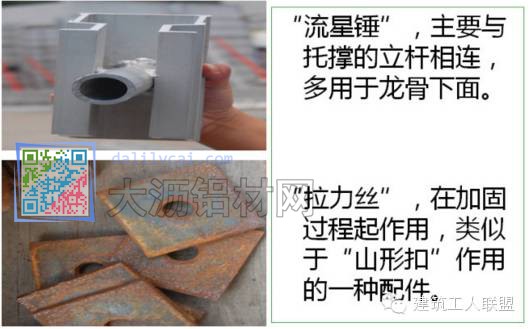

先拆支的后拆,后支的先拆原則。也就是先拆板模,從龍骨開始,取下銷釘,拆下板模,再拆C槽,再拆柱模。整個過程中,遇到有托撐處,不能拆除。當達到混凝土強度后拆除,一般要配4-6層的托撐立桿、流星錘等構配件。
4、模板的接縫不應漏漿;在澆筑混凝土之前,模板應澆水濕潤,但不應有積水。
5、模板在混凝土的接觸面應清理干凈并刷隔離劑,但不得采用影響結構性能或妨礙裝飾工程施工的隔離劑。
6、澆筑混凝土前,模板內的雜物應清理干凈。
7、檢驗方法

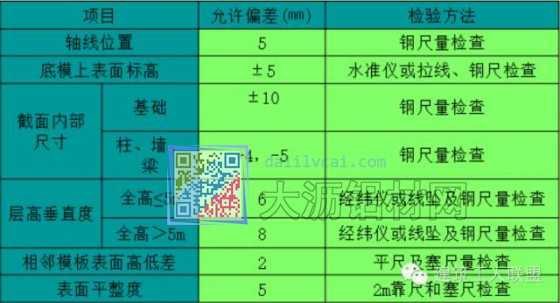

現澆結構鋁模板安裝的允許偏差標準及檢驗方法

鋁/鋼/木模板方案比較圖表

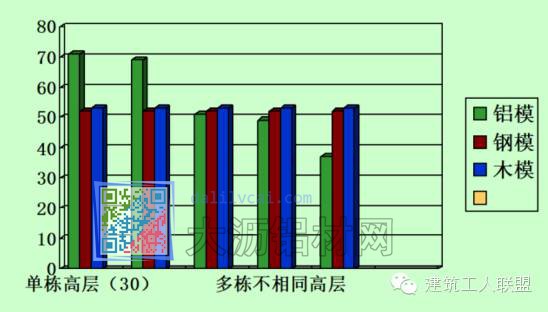

鋁模板方案經濟性比較
